Verbetering Goejanverwelledijk en Steinsedijk

We gaan 1,2 kilometer dijk verbeteren langs de Gekanaliseerde Hollandsche IJssel. Om een goed beeld te krijgen van de samenstelling en sterkte van de dijk is er een grondonderzoek gedaan. Hieruit blijkt dat sommige delen van de dijk niet meer aan de eisen voldoen.

Werkzaamheden Goejanverwelledijk

Wat gaan we doen?

De dijk is op meerdere plekken afgekeurd, zowel aan de binnenkant als aan de buitenkant. Het profiel van de dijk verschilt per zijde: de binnenkant is over bijna het hele traject steil, terwijl de buitenkant bestaat uit een afwisseling van steile en flauwe hellingen. We gaan de dijk versterken. Hoe dat precies gebeurt, is nog niet bepaald; er zijn meerdere mogelijkheden.

Op verschillende plekken staan woningen aan de buitenzijde van de dijk. Daardoor is de ruimte om aanpassingen te doen soms beperkt. Opvallend is ook dat de dijk hier geen rechte lijn volgt, maar een kronkelend verloop heeft.

Langs de dijk liggen twee zogeheten wielen. Dit zijn ronde waterplassen die zijn ontstaan bij oude dijkdoorbraken, waarschijnlijk tussen 1615 en 1811. Bij zo’n doorbraak brak de dijk door en spoelde het water met grote kracht het land in. Daarbij ontstond een diep gat, dat later vol water bleef staan. Na het herstel van de dijk bleven deze ronde plassen achter.

De bochten in de dijk ter hoogte van de wielen laten zien waar de dijk na de doorbraken opnieuw is aangelegd. De wielen geven het gebied een herkenbaar en historisch karakter en laten zien hoe de strijd tegen het water hier vroeger werd gevoerd.

Waar gaan we aan het werk?

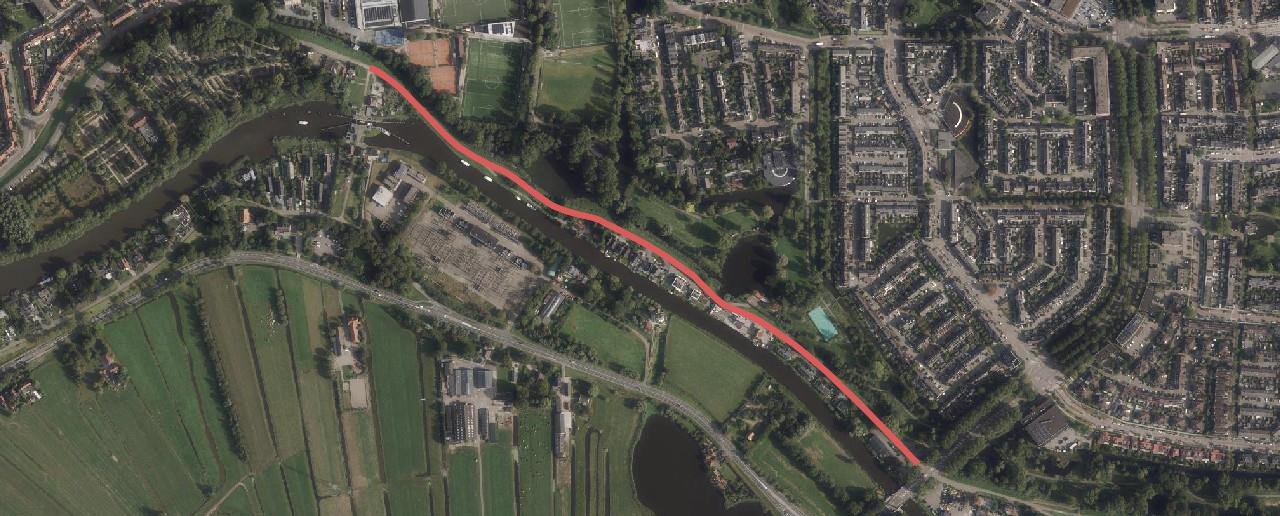

Het dijktraject langs de Goejanverwelledijk begint bij de Waaiersluis, aan de westkant van het gebied. Vanaf hier loopt de dijk naar het oosten, met direct aan de zuidkant de Hollandse IJssel. De dijk ligt iets hoger dan het omliggende land en loopt niet recht, maar maakt enkele lichte bochten. Daardoor heb je steeds wisselende uitzichten op het water en de bebouwing.

Over een lengte van ongeveer 900 meter kom je aan de noordzijde van de dijk twee ronde waterplassen tegen, de zogenoemde wielen. Deze liggen dicht bij de dijk en zijn goed zichtbaar als kleine plassen naast de weg. Langs delen van de dijk staan woningen aan de buitenzijde, soms dicht bij het water. Het traject eindigt bij de Goverwellesingel, waar de dijk overgaat in een meer stedelijke omgeving.

Over de dijk loopt een smalle, doodlopende weg. Deze wordt vooral gebruikt door fietsers, wandelaars en mensen uit de buurt.

Werkzaamheden Steinsedijk

Wat gaan we doen?

De Steinsedijk is afgekeurd omdat deze aan de binnenkant niet stabiel genoeg is. De binnenzijde van de dijk loopt soms steil en soms flauw af. De buitenzijde is juist vrij steil richting het water. Aan deze buitenkant ligt geen vooroever, waardoor de dijk direct aan de Hollandse IJssel grenst. Daarom gaan we de dijk versterken.

Het gebied rond de dijk bestaat vooral uit open agrarisch landschap met weilanden voor veehouderij. Het heeft een landelijk karakter, met weidse uitzichten over het veenweidelandschap.

Waar gaan we aan het werk?

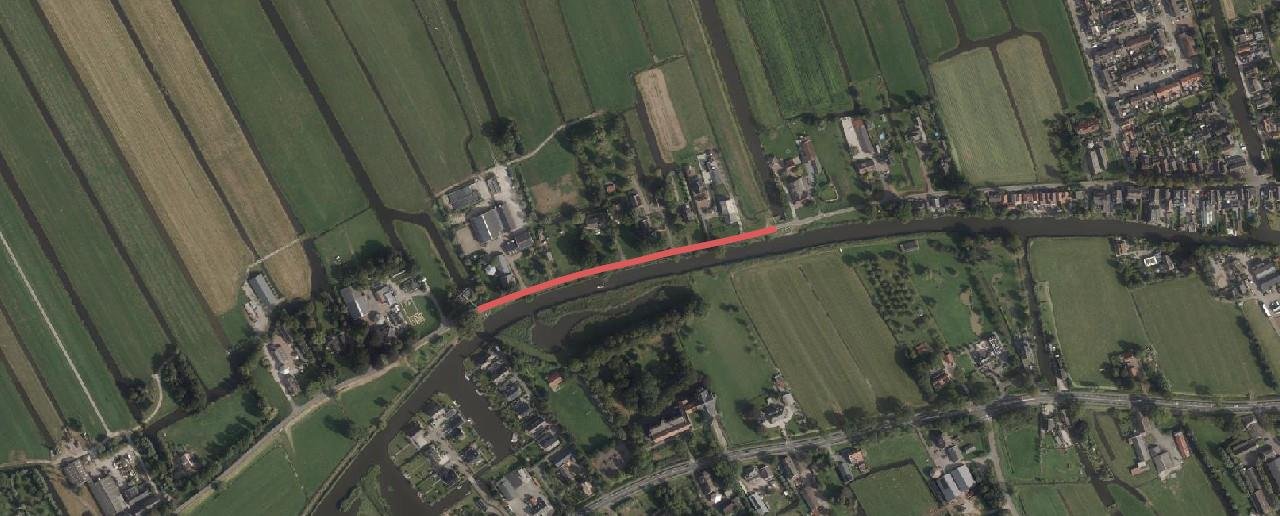

Het werkgebied aan de Steinsedijk in Haastrecht is ongeveer 300 meter lang. Het loopt van gemaal Stein Ou Koop tot aan Steinsedijk 69. Dit deel van de dijk ligt in de gemeente Krimpenerwaard, net ten noorden van de Hollandse IJssel. De dijk is hier belangrijk voor bescherming tegen water én wordt gebruikt als weg tussen Haastrecht en Oudewater

Planning

Legenda
Aankomend
In uitvoering
Afgerond
Februari 2026

Start samenwerking ingenieursbureau Witteveen+Bos

Maart 2026 - juni 2027

- In gesprek met diverse perceeleigenaren

- Onderzoeken om de bodem in kaart te brengen, aanvullende onderzoeken m.b.t. natuur (flora & fauna), archeologie e.d. worden uitgevoerd

Maart 2027

Voorlopig ontwerp gereed

Oktober 2027

Informatiebijeenkomst voor omwonenden

Dit project is onderdeel van project Verbetering IJsseldijk Gouda. Kijk op de projectpagina om je te abonneren op de nieuwsbrief, of contact op te nemen met Rijnland.
